Nachtragsmanagement (Living Contract) - Erklärung Berechnungen

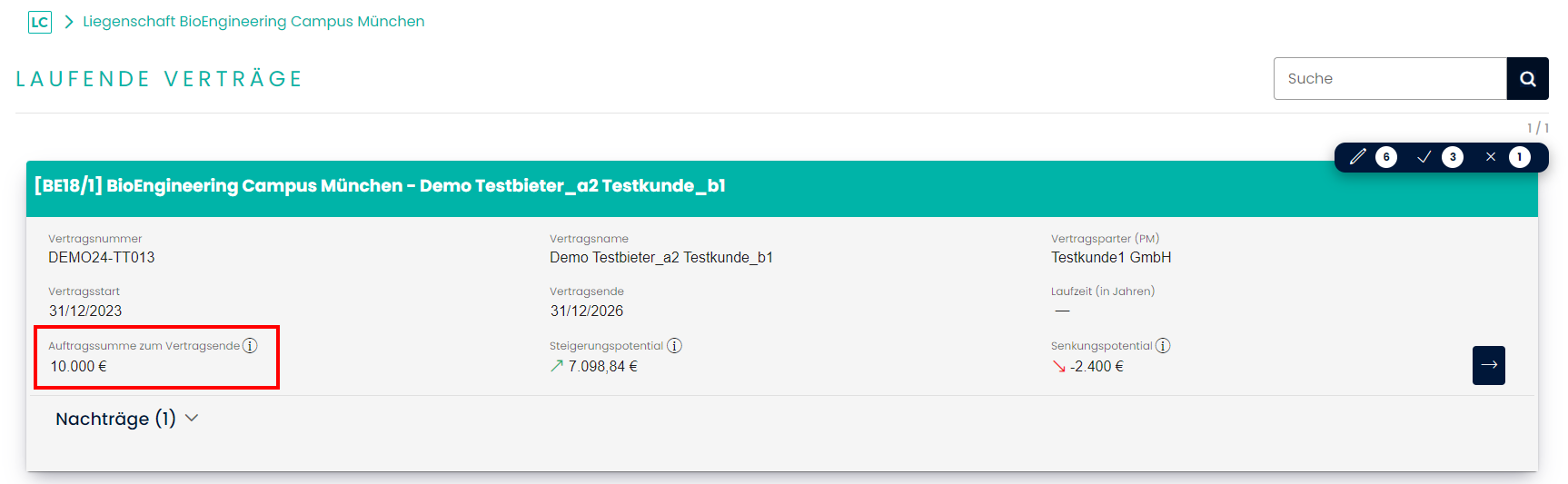

Auftragssumme zum Vertragsende
Der angezeigte Wert repräsentiert die vertraglich fixierte Summe aller gültigen Positionen eines Leistungsverzeichnisses (LV) am letzten Tag des Vertrags. Dies ist der Wert, der für eine Vertragsverlängerung als Ausgangspunkt herangezogen wird.
Nicht berücksichtigt werden:
- Schwebende Positionen: Änderungen oder Anpassungen, die noch nicht durch einen Nachtrag fixiert wurden.
Beispiel:

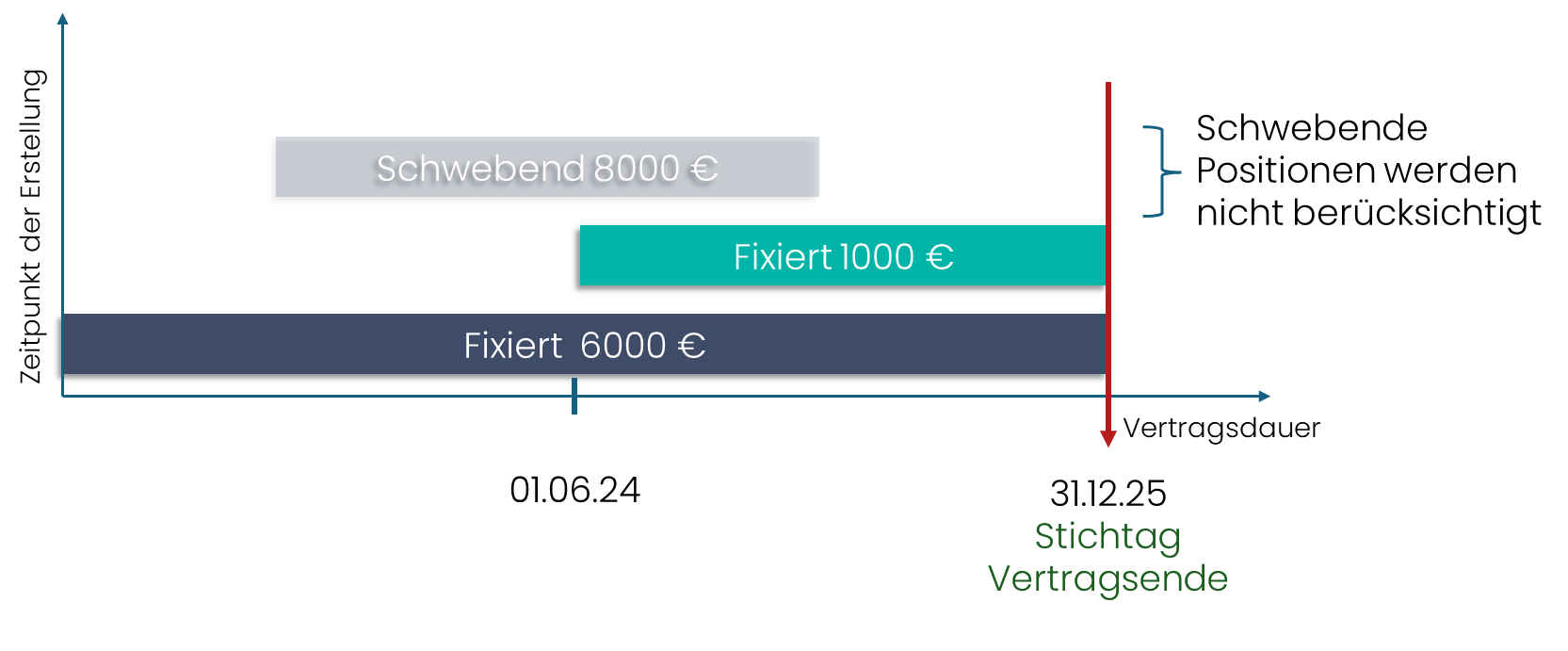

Ein LV enthält eine Position mit einem Pauschalpreis von 6.000 €, festgelegt in der ursprünglichen Ausschreibung.
- Nachtrag: Ein neuer Pauschalpreis von 1.000 € wurde ab dem 01.06.2024 fixiert.
- Stichtag Vertragsende: 31.12.2025.
Am letzten Tag des Vertrags beträgt der Preis 1.000 €, daher wird dieser Wert angezeigt.
- Inaktive oder gelöschte Positionen zum Vertragsende werden mit einem Wert von 0 berücksichtigt.

Hinweis für komplexe (reale) Leistungsverzeichnisse:
In LVs mit mehreren Positionen wird der Wert jeder einzelnen Position gemäß dem obigen Prinzip berechnet und anschließend für die Kategorien summiert.
Basiswert einer Position
Der Basiswert ist der vertraglich fixierte Wert einer Position zum Stichtag „letzter Vertragstag“. Er bildet die Grundlage zur Berechnung von Steigerungs- und Senkungspotentialen.

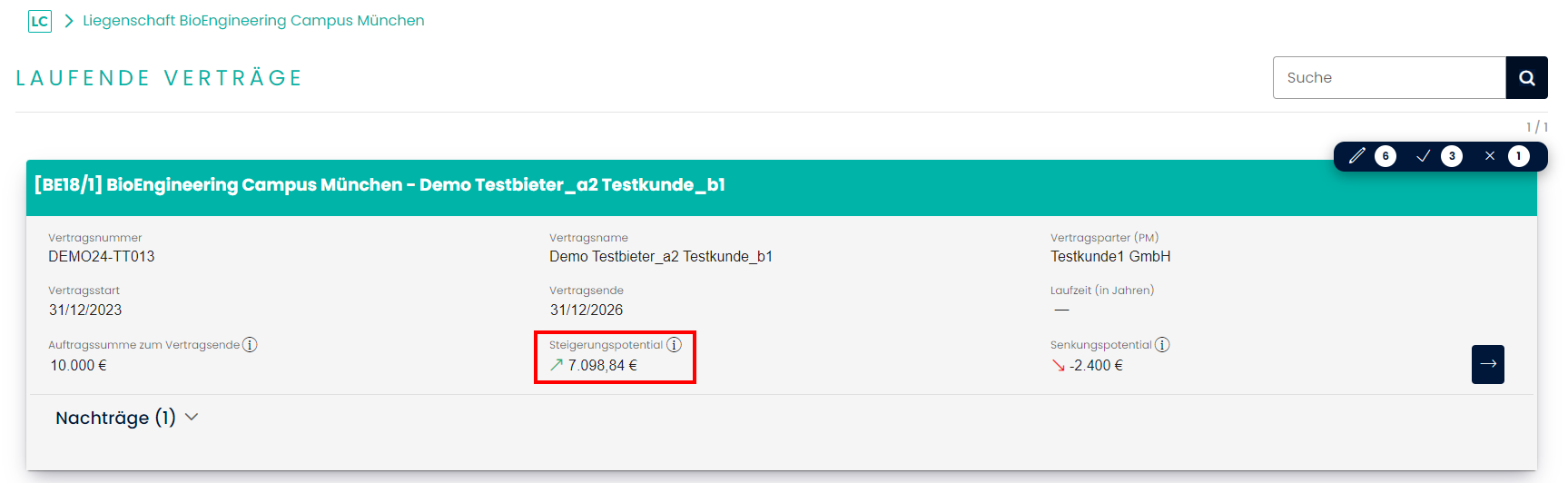

Steigerungspotential einer Position
Das Steigerungspotential berücksichtigt alle schwebenden Anpassungen (noch nicht fixierte Änderungen) und zeigt die maximale positive Abweichung vom Basiswert.
Beispiel:
- Basiswert: 1.000 €

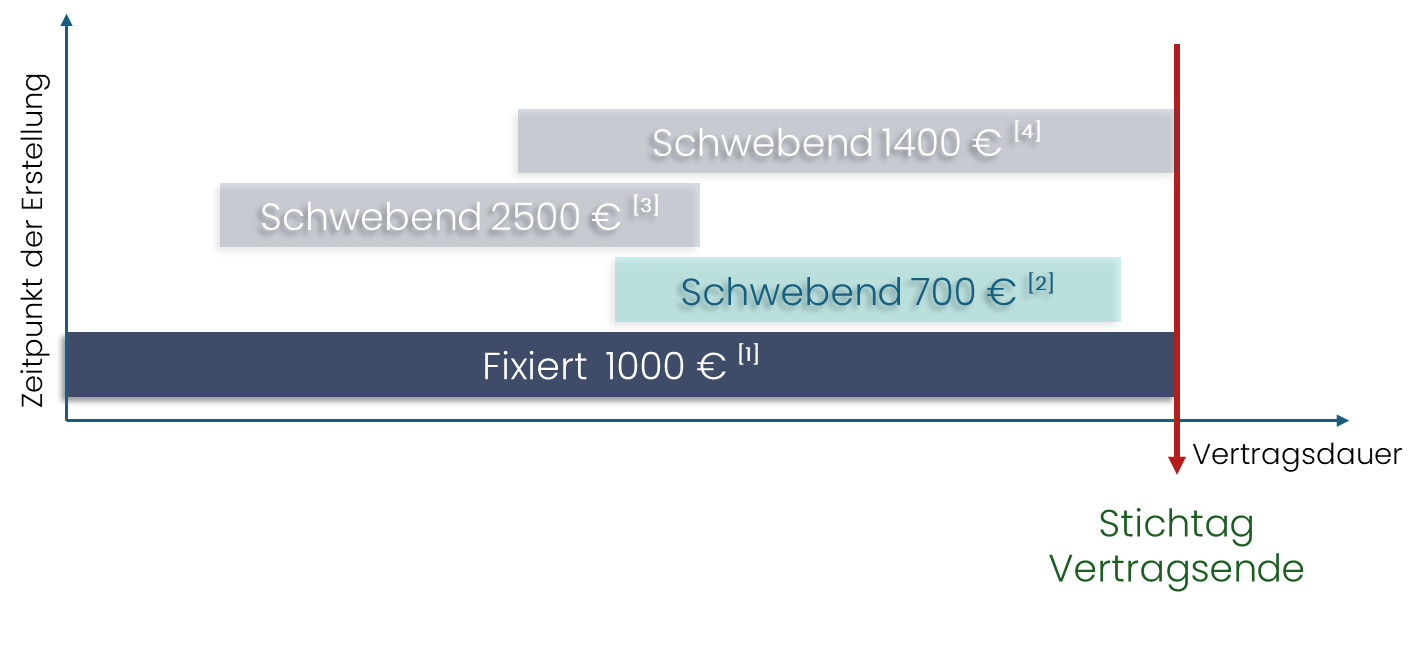

- Schwebende Anpassungen:
- Anpassung [2]: 700 €
- Anpassung [3]: 2.500 €
- Anpassung [4]: 1.400 €
Berechnung des Steigerungspotentials:
- [2]: 700 € - 1.000 € = -300 € (irrelevant, da negativ)
- [3]: 2.500 € - 1.000 € = 1.500 € (maximaler positiver Wert)
- [4]: 1.400 € - 1.000 € = 400 € (kleiner als 1.500 €)
→ Steigerungspotential: 1.500 €

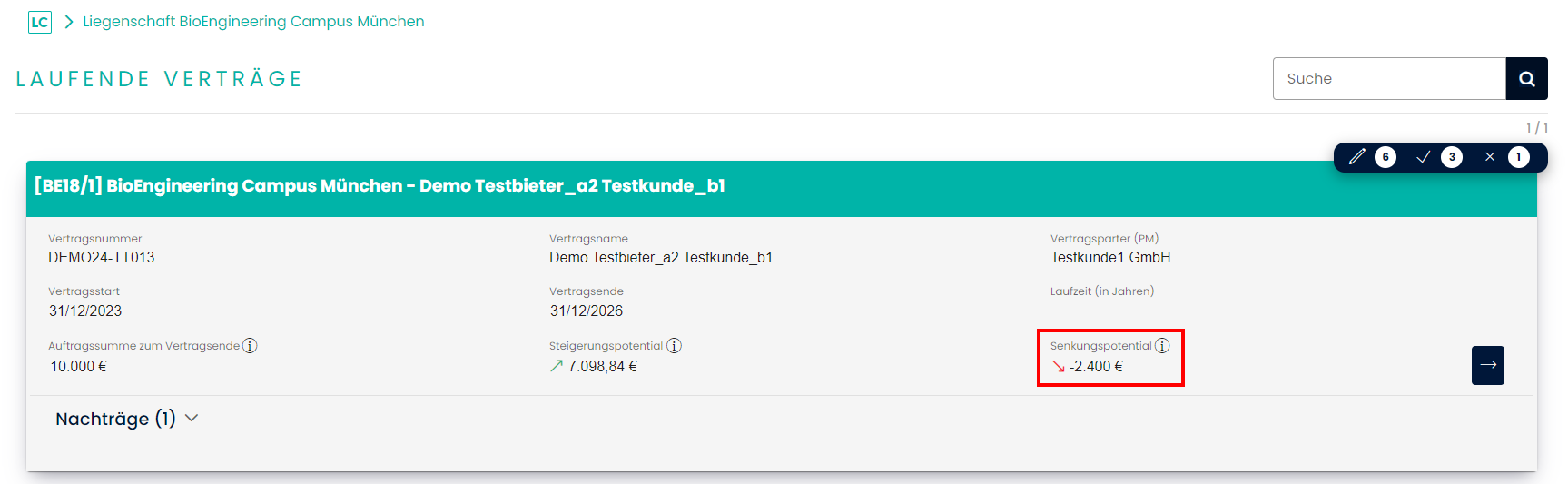

Senkungspotential einer Position
Das Senkungspotential berücksichtigt ebenfalls alle schwebenden Anpassungen und zeigt die maximale negative Abweichung vom Basiswert.
Beispiel:
- Basiswert: 1.000 €

- Schwebende Anpassungen:
- Anpassung [2]: 700 €
- Anpassung [3]: 2.500 €
- Anpassung [4]: 1.400 €
Berechnung des Senkungspotentials:
- [2]: 700 € - 1.000 € = -300 € (maximaler negativer Wert)
- [3]: 2.500 € - 1.000 € = 1.500 € (irrelevant, da positiv)
- [4]: 1.400 € - 1.000 € = 400 € (irrelevant, da positiv)
→ Senkungspotential: -300 €
